蓄水池容积并非越大越好,设计时需取“容积法调蓄量”与“水量平衡法回用需求量”的较小值。超出降雨收集能力的池容将导致水体长期滞留、水质恶化;而超出回用需求的池容则会造成无效投资与资源闲置。模块选型需严格依据覆土深度和上方荷载,而非单纯依照池体规模。在平面布局上,优先考量绿地和非机动车道下方,避开消防车道和地下管线密集区域。雨水调蓄池的容量、位置和配套方案,直接关乎项目能否顺利通过海绵城市专项验收。
盈源海绵凭借覆盖全国住宅小区的500+项目实践,从无锡至南京、淮安至苏州,提供涵盖池容计算到竣工验收的全链条专业服务。本文将详细阐述其标准设计全流程。

第一节:建设背景与政策要求:住宅小区雨水收集系统——为什么要做?
1. 政策驱动与合规标准
依据GB/T 51345-2018《海绵城市建设评价标准》,新建区域的年径流总量控制率不得低于当地海绵城市专项规划中分区图规定的下限值。不同城市被划入I至V区,控制率目标区间为60%-90%,具体须以当地海绵城市专项规划分区图为准。部分重点城市(如南京、杭州)在实际执行中要求达75%以上。因此,具体控制率目标需结合项目所在城市分区图精准锚定。
2. 住宅配套硬性要求
新建住宅项目必须配套建设雨水收集利用设施。当前,诸多城市已将海绵城市指标纳入土地出让前置条件,开发单位在获取土地时即需承诺达标。未建设标准雨水收集系统将无法通过规划验收。
3. 核心应用场景
雨水回用的实际需求明确且广泛:
小区绿化灌溉(约占回用总量的40%-60%)
道路及地下车库冲洗
景观水体生态补水
缓解市政排水管网压力,降低内涝风险
住宅小区作为海绵城市建设的核心阵地,一个2000户规模的中型住宅区,日均雨水回用量可达80-120m³,年节约自来水达数万吨。标准的雨水收集系统已成为现代住宅项目的必备基础设施。

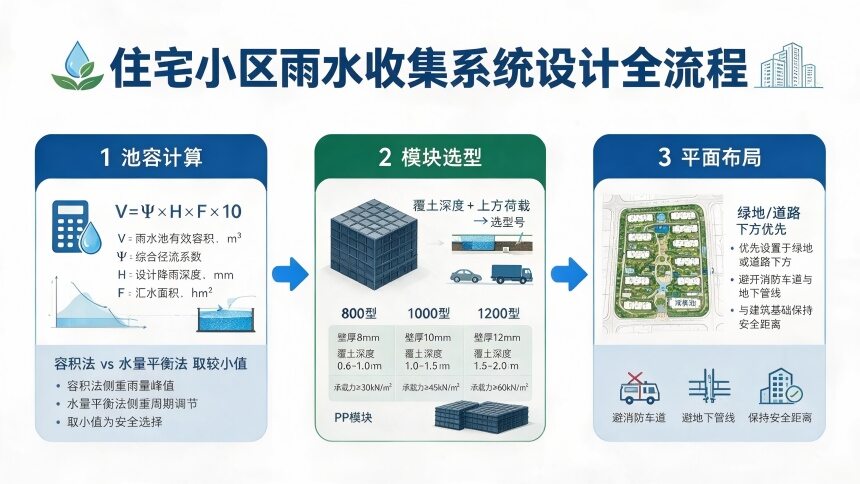

第二节:核心环节:池容计算标准——第一步也是最关键的一步
2.1 容积法计算公式
V = Ψ × H × F × 10
| 参数 | 含义 | 单位 | 说明 |
| V | 调蓄容积 | m³ | 设计目标值 |
| Ψ | 综合径流系数 | 无量 | 按地面种类加权平均 |
| H | 设计降雨量 | mm | 对应目标年径流控制率 |
| F | 汇水面积 | hm² | 项目总汇水面积 |
| × 10 | 单位换算系数 | — | 1 hm² × 1 mm = 10000 m² × 0.001 m = 10 m³ |
换算逻辑:1公顷=10000m²,1毫米=0.001米,10000×0.001=10。所以 Ψ×H×F×10 得到的单位是m³。
2.2 住宅小区综合径流系数
综合径流系数按各下垫面面积加权平均计算:
Ψ综合 = (Ψ₁×F₁ + Ψ₂×F₂ + ... + Ψₙ×Fₙ) ÷ (F₁ + F₂ + ... + Fₙ)
各类型径流系数取值依据《室外排水设计规范》GB 50014-2006(2016年版)表:
下垫面类型 | 径流系数Ψ | 住宅小区典型占比 | 备注 |
混凝土和沥青路面(含屋面) | 0.85-0.95 | 50%-75% | 规范同档0.85-0.95,小区设计常取0.85-0.90 |
透水铺装 | 0.40-0.50 | 10%-15% | 参照GB 50014表3.2.2-1"级配碎石路面"取值 |
绿化带 | 0.10-0.20 | 25%-35% | 住宅小区绿地因土壤条件差异可取偏上限 |
2.3 设计降雨量H的确定标准
需查询项目所在城市的海绵城市专项规划分区图,确认目标控制率后,反查对应的降雨量值。不同城市与控制率对应的H值差异显著,切忌生搬硬套。以南京市为例:
70%控制率 → H ≈ 20.5mm(来源:《南京市海绵城市规划建设指南》)
75%控制率 → H ≈ 24.6mm(同上)
相同的城市区域,70%与75%控制率的降雨量差值可导致池容产生20%-30%的波动。因此,首要步骤为确认控制率目标,再行查定H值。
2.4 计算实例解析:南京某住宅小区
项目概况: 总汇水面积 1.3 hm²
下垫面 | 面积(hm²) | 面积占比 | 径流系数 |
屋面 | 0.52 | 40% | 0.90 |
沥青路面 | 0.33 | 25% | 0.87 |
透水铺装 | 0.20 | 15% | 0.45 |
绿化带 | 0.25 | 20% | 0.25 |
综合径流系数: Ψ = 0.90×0.4 + 0.87×0.25 + 0.45×0.15 + 0.25×0.2 = 0.70
设计降雨量(70%控制率): H = 20.5mm
容积法调蓄容积: V = 0.70 × 20.5 × 1.3 × 10 = 186.6m³

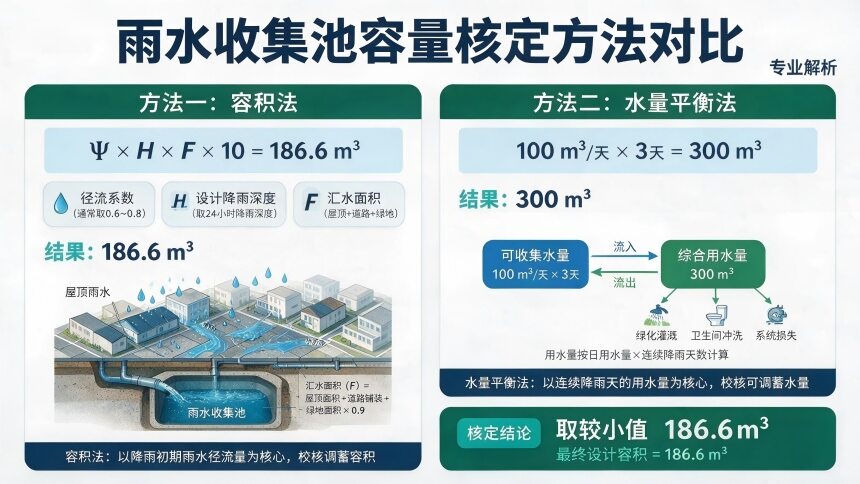

2.5 双控校核机制
池容设计不可单一依赖容积法,必须通过回用需求进行复核校准:
校核方法 | 计算逻辑 | 本例结果 |
容积法(能收多少) | Ψ × H × F × 10 | 186.6m³ |
水量平衡法(需要用多少) | 日均回用量 × 调节天数 = 100m³/天 × 3天 | 300m³ |
300m³设计池容取较小值:186.6m³(实际工程配置可按200m³取值,预留约7%余量)。
取值原理解析:
为什么取较小值?容积法代表的是"这个汇水面积下,一场雨最多能收集多少水"——这是降雨侧的上限约束。水量平衡法代表的是"项目每天实际能用多少水、需要存多少天的量"——这是回用侧的需求约束。
当水量平衡法计算值(300m³)大于容积法(186.6m³)时,说明回用需求充足,但降雨收集量跟不上。如果按300m³建池,多余的池容长期装不满,水体滞留时间过长,水质会恶化发臭。取186.6m³确保水池能有效周转——收得满、用得出、水质稳。

第三节:设备选型:PP雨水收集模块技术标准
3.1 三型号适用场景
住宅小区地下空间错综复杂,不同点位对模块的荷载承受力要求差异极大。选型的核心原则为:覆土深度与上方荷载共同决定型号规格。

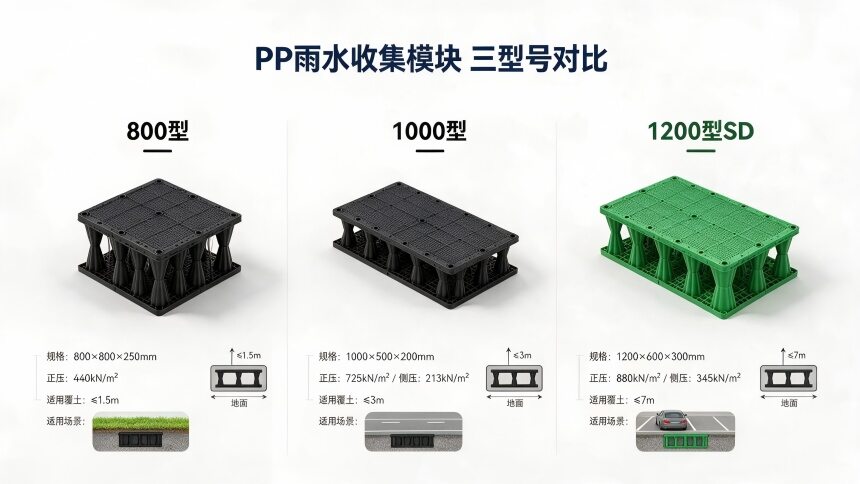

型号 | 组合规格(长×宽×高) | 每立方用量 | 住宅小区典型适用场景 |
800型 | 800×800×250mm | 12.5片/m³ | 绿化带下方(覆土≤1.5m,无重载) |
1000型 | 1000×500×200mm | ≈10片/m³ | 非机动车道下方(覆土≤3m) |
1200型 | 1200×600×300mm | 9.26片/m³ | 地面停车区下方(覆土≤2m) |
(注:表中高度为单层组合高度。800型单片125mm两片组合;1000型单片200mm;1200型单片150mm两片组合。每立方用量按单层组合高度计算。)
3.2 住宅小区常见位置选型速查
设置位置 | 覆土深度 | 上方荷载 | 推荐型号推荐型号 |
中心绿地 | 1.0-1.5m | 无 | 800型 |
宅间小路 | 0.8-1.2m | 行人 | 800型 |
非机动车道 | 1.0-2.0m | 自行车/电动车 | 1000型 |
地面停车场 | 1.5-2.5m | 小汽车(≤2.5t) | 1200型 |
消防车道 | >3m | 消防车(需重载验算) | 1000型HD |
选型铁律:宁可型号选高一档,不要覆土算浅。 覆土深度算少了,上面过一辆车就可能把雨水收集PP模块压变形。
3.3 盈源实测数据(CNAS认证实验室)
型号 | 材质 | 正压屈服(kN/m²) | 侧压屈服(kN/m²) | 报告编号 |
改性料-黑色 | 440 | — | BETC-CL1-2024-02363 | |
改性料-黑色 | 725 | 213 | BETC-T3AC-2026-00780 | |
全新料-绿色 | 880 | 345 | BETC-T3AC-2026-00779 |
雨水调蓄池的孔隙率统一按95%计算——这是雨水模块PP实际可用蓄水容积与几何容积的比值。200m³池容的雨水调蓄池,几何容积约为 200 ÷ 0.95 ≈ 210.5m³。

第四节:空间规划:平面布局与管线接入
4.1 选址评估原则
集约用地: 优先规划于绿地、广场等公共空间下方,不额外占用建设用地指标。
就近汇流: 紧贴核心汇水区域,大幅缩减管网敷设长度与水头损失。
运维便利: 预留标准化运维通道,确保检修口无物理遮蔽,支持检修车辆通行。
4.2 不宜布置区域(红线清单·5项禁设)
禁设区域 | 原因 | |
| 1 | 消防车道正下方 | 消防车荷载远超常规,需重载模块,成本大幅增加 |
| 2 | 地下管线密集区 | 燃气、电力、通信、给排水主干管交叉,施工冲突 |
| 3 | 建筑物基础影响范围 | 距建筑外墙基础须≥3m,避免影响结构安全 |
| 4 | 地下车库顶板上方 | 需核算顶板剩余承载力,通常不满足模块+覆土荷载 |
| 5 | 古树名木根系保护范围 | 开挖损伤根系不可逆,且树根可能穿透模块 |

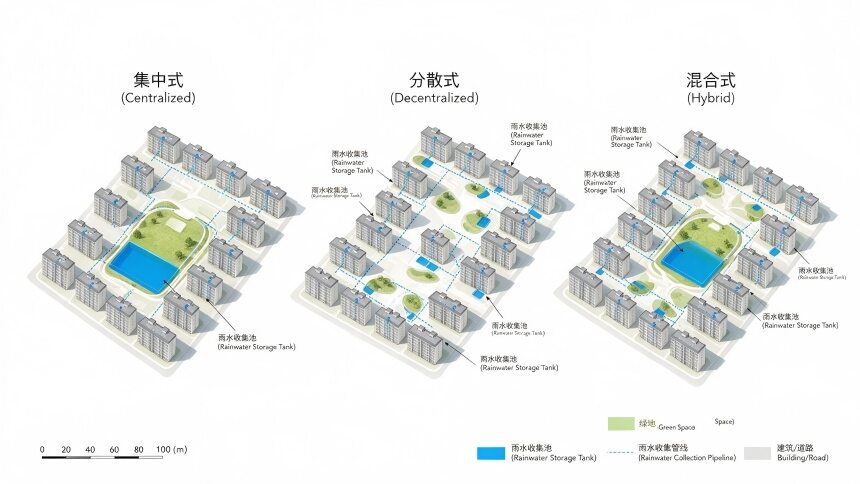

4.3 典型布局方案
布局方案 | 适用场景 | 优点 | 缺点缺点 |
集中式 | 中心绿地面积大 | 管理方便,造价低 | 管线长,水头损失大 |
分散式 | 多组团布局 | 就近收集,管线短 | 管理点多,运维复杂 |
混合式 | 大型小区分期开发 | 灵活,可分期建设 | 设计复杂 |

4.4 管网进出水系统设计规范
进水端: 进水口需高于模块顶部200-300mm,必须增设格栅装置拦截落叶与大型杂物。
溢流端: 按50年一遇暴雨重现期进行设防,直通市政雨水管网,并加装流量监测计。
出水端: 底部配置标准化排泥口(便于周期性清淤),侧方位设回用取水口。
排气端: 科学布设通气口以消除虹吸负压,确保系统进出水体水力顺畅。
第五节:工程实施:施工规范与验收要点
5.1 关键施工工序
基坑开挖与地基处理: 底部承载力必须≥100kPa,不达标区域需执行换填或固化处理。
垫层铺设: 敷设100-150mm中粗砂找平层。
模块拼装: 确保卡扣严密锁紧,逐层错缝码放,水平度公差严控在≤5mm/m。
防渗包裹: 采用“两布一膜”(外层白色保护土工布+内层高密度防渗膜),搭接宽度≥300mm,执行专业热熔焊接。
分层回填: 回填土每层厚度≤300mm,压实度须≥93%,严禁实施单侧受力回填以免引发模块偏位变形。
设备联动调试: 完成弃流装置、过滤消毒组件及PLC智控柜的带水联调测试。
5.2 验收必查项
GB/T 51345-2018第5.1节规定了年径流总量控制率及径流体积控制的评价方法:采用设施径流体积控制规模核算、监测、模型模拟与现场检查相结合的方式进行评价。具体到住宅小区项目:
验收项目 | 要求 |
年径流总量控制率计算书 | 含汇水面积、径流系数、设计降雨量完整推导 |
调蓄池容积验算 | 含孔隙率折算(几何容积×95%=有效容积) |
模块合格证 + CNAS检测报告 | 正压/侧压数据与选型一致 |
地基承载力检测报告 | ≥100kPa |
闭水试验记录 | 渗水量≤2 L/(m²·d)(工程实践按48h观测从严),参照GB 50141 |
出水水质检测报告 | 满足GB/T 18920城市杂用水标准 |

第六节:投资估算
以200m³住宅小区雨水收集系统(南京项目配置)为例:
费用项 | 金额范围 | 包含内容 |
PP模块蓄水池 | 15-20万 | 模块本体、两布一膜、配件 |
配套设备 | 8-12万 | 截污弃流、过滤消毒、PLC控制柜 |
施工安装 | 8-12万 | 基坑、拼装、回填、设备调试 |
总投资 | 31-44万 | —— |
经济效益评估: 按日均回用量100m³、当地商业/绿化用水综合水价5元/吨测算,年均可节约自来水费支出约18万元(100m³/天 × 365天 × 5元/吨)。实际静态投资回收期视地方水价、实际回用率及海绵城市专项建设补贴政策而定。
第七节:技术答疑(FAQ)
Q1:标准住宅小区雨水收集系统的常见调蓄规模是多少?
常见容量配置在100-500m³之间,具体由项目汇水面积及目标控制率决定。例如:1万m²汇水面积叠加70%控制率要求,对应系统容积通常在150-200m³区间。
Q2:地下雨水收集系统是否会干扰地表绿化景观?
完全不会。PP模块蓄水池深埋于绿化带或道路基层下方,顶部预留0.8-1.5m的覆土层,足以支撑常规灌木与草坪的生长。系统外包的复合土工布能有效阻截植物根系穿透进入模块腔体,保障上方绿化生态与系统安全的双重隔离。
Q3:在住宅项目中,PP雨水模块与传统钢筋混凝土水池应如何抉择?
住宅类项目强烈建议首选PP雨水模块。其具备施工周期极短(模块池体拼装仅需3-7天)、结构自重轻盈(不增加额外地基负担)、且支持灵活拆改与后期扩容等核心优势。传统混凝土水池更适用于千立方级以上的超大型市政水务工程,而在住宅项目尺度下,PP模块的综合生命周期性价比远胜传统工艺。
Q4:雨水回用系统建成后,日常运维是否需要配置专职技术人员?
系统日常运维具备高度自动化与低门槛特性。常规维保工作包含:每季度巡检初期雨水弃流装置及截污格栅;每年进行一次池底沉淀清淤作业;依据运行工时(通常8000-12000小时)定期更换UV杀菌组件。小区现有物业工程团队或特约维保单位即可轻松胜任,无需另聘专职人员。
Q5:既有老旧小区改造,是否具备增设雨水收集系统的条件?
具备可行性,但需严密勘测地下三维空间条件。改造工程应优先利用现有集中绿地或广场地下空间,重点规避管线交织带。相较新建项目,改造项目的调蓄池容积通常受空间约束而偏小,但仍能满足景观补水或局部绿化灌溉的核心需求。
【盈源项目案例分享】南京某2000户住宅小区实施纪实
在南京某高档住宅小区(规划2000户)的实施项目中,原始蓝图采用“集中式”布局,设计将一座200m³的PP模块蓄水池整体埋设于核心景观绿地正下方。但在实地土方开挖阶段,工程团队探明该区域地下横亘有核心市政燃气管网及高压电力走廊,导致原定大面积整体开挖方案受阻。
经与设计院及甲方紧急研判,盈源团队迅速启动预案,将原系统调整为“分散式”组团布局——将200m³总容积拆解为3座独立运行的小型调蓄池(约70m³/座),分散布设于三大组团的独立绿地区域。该方案变更虽使主干连接管线增加了约40米敷设量,但彻底排除了地下管线迁移的重大障碍,项目整体施工周期反而比原计划大幅提前了5天。
在最终的海绵专项验收环节,该分散式布局的径流体积控制核算指标与集中式方案高度吻合。该案例充分印证:雨水收集系统的核心并非拘泥于集中或分散的物理形态,而在于确保系统各独立单元的调蓄池容设计与对应区域汇水面积达到精准匹配。
