一、 闭水试验的规范依据与重要性
根据国家现行标准规范,雨水蓄水构筑物在交付前必须进行满水试验:
GB 50400-2016《建筑与小区雨水控制及利用工程技术规范》第11.1.2条:雨水蓄水池在竣工验收前应做满水试验,静置24h观察,应不渗不漏。
GB 55020-2021《建筑给水排水与节水通用规范》第8.2.7条(强制性条文):施工完毕后的贮水调蓄、水处理等构筑物必须进行满水试验,静置24h观察,应不渗不漏。
GB 50141-2008《给水排水构筑物工程施工及验收规范》第9.2.3条:测读水位的初读数与末读数之间的间隔时间应不少于24h。工程实践中,PP模块蓄水池普遍采用48h(2个昼夜)连续观测,以确保数据的准确性与判定效力。
未按规范执行闭水试验可能引发以下严重风险:
验收合规风险:未提供合格的闭水试验报告,监理及建设单位无法给予竣工签认,影响项目整体交付。
后期修复成本昂贵:蓄水池投入运行后若发生渗漏,需经历排空、开挖回填、定位漏点及修复等复杂工序,维修成本可达施工期的3至5倍。
结构安全风险:防渗膜破损可能导致水体长期渗漏,掏空基础地下土体,进而引发模块沉降与结构变形。
二、 闭水试验的前置条件与检查
进行闭水试验前,必须确保相关隐蔽工程与准备工作已落实到位。

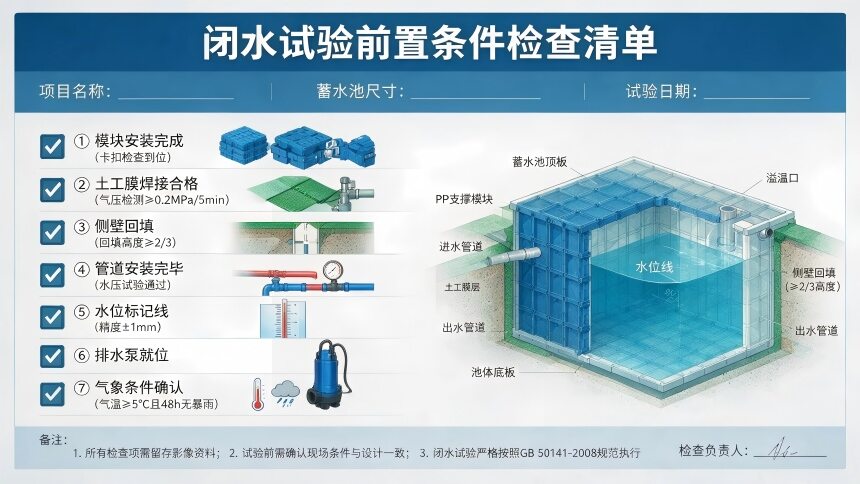

闭水试验前置检查清单
| 检查项目 | 具体要求 | 参考依据 / 标准 |
| 模块安装 | 全部PP模块安装完成,连接卡扣逐一检查确认锁紧。 | S-65 安装规范 |
| 土工膜焊接 | 焊缝全数完成,并经气压检漏合格(气压保持≥0.2MPa,5min内无压降)。 | S-67 防渗规范 |
| 侧壁回填 | 侧壁回填达到蓄水池高度的2/3以上,密实度符合要求。 | S-73 侧压要求 |
| 管道连接 | 进水管、出水管及溢流管安装完毕,且已完成管道水压试验。
| GB 50268-2008 |
| 水位标记 | 池壁内侧设置精度达±1mm的水位观测标记线。 | 工程现场标准 |
| 排水准备 | 配置排水泵并完成试运转(应对测试不合格时的排空检修)。 | 施工现场保障 |
| 气象环境 | 现场气温需≥5℃,且未来48小时内无暴雨预报。 | 试验环境要求 |

实操注意事项
回填固结期:回填完成后需静置沉稳≥7天方可注水试验,避免由于土体压实不足导致侧向压力分布不均或假性渗漏。
提前预浸泡:试验前24小时需注水至池深1/3进行预浸泡,使土工膜充分润湿并贴合模块表面,保障密封效能稳定。
控制注水速率:注水速率应控制在不大于 0.5m/h。由于PP模块池体量较小且具柔性,控制注水速率可防止快速水压冲击对未完全贴合的土工膜造成损伤。

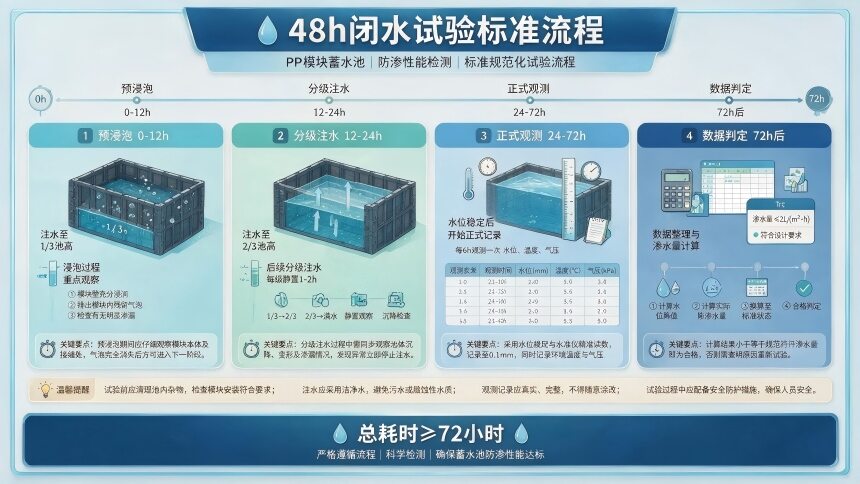

三、 48小时满水试验标准流程
闭水试验全周期约需3天,实施过程分为四个阶段:
第一阶段:预浸泡(0–12h)
注水至池深的1/3,注水速率不超过 0.5m/h。
保持静置浸泡≥12小时,重点观察是否存在明显快速渗漏(水位出现肉眼可见的快速下降)。若下降速率超过 5mm/h,应立即排空排查焊缝缺陷。
第二阶段:分级注水(12–24h)
第一步:继续注水至池深的2/3,静置观测1小时,记录水位变化。
第二步:注水至设计满水位,静置观测1小时,记录水位变化。通过分级加载水压,使土工膜逐步平稳贴合。
第三阶段:正式观测(24–72h)
达到设计水位后开始计时,连续观测48小时。
每隔6小时记录一次精确至毫米(mm)的水位读数(分别在0h、6h、12h、18h、24h、30h、36h、42h、48h)。
记录时同步登记现场气温与天气状况,试验期间严禁进行补水或抽水操作。

第四阶段:数据整理与判定(72h后)
整理48小时观测数据,代入公式计算总渗水量,比对合格标准,编制闭水试验报告。
四、 渗水量计算与合格判定标准

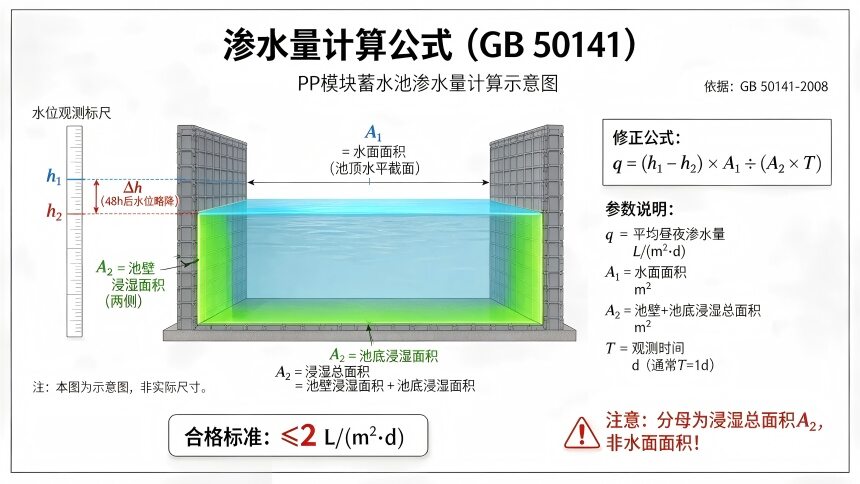

渗水量计算公式(依据GB 50141-2008第9.2.5条):
q = (h₁ - h₂) × A₁ / (A₂ × T)
其中:
q = 平均昼夜渗水量(L/(m²·d))
h₁ = 起始水位(mm)
h₂ = 终止水位(mm)
A₁ = 水面面积(m²),同时用于蒸发量修正
A₂ = 浸湿总面积(m²)= 池壁浸湿面积 + 池底浸湿面积
T = 观测时间(d)——48小时=2d
关键注意:A₂不是水面面积
GB 50141第9.2.6条明确:渗水量计算应按池壁(不含内隔墙)和池底的浸湿面积计算。 水面面积A₁只用于蒸发量修正,浸湿总面积A₂才是渗水量公式的分母。
实际渗水量 = q - 蒸发量(mm/d)
干燥地区(西北、华北夏季)蒸发量可达3-5mm/d,不修正的话会出现“假性超标”。
合格标准对照表
| 池体类型 | 允许渗水量 | 规范依据 |
| PP模块蓄水池(土工膜全包覆) | ≤ 2 L/(m²·d) | GB 50141-2008(参照执行) |
| 混凝土蓄水池 | ≤ 2 L/(m²·d) | GB 50141-2008 第9.2.6条 |

第三方标杆项目参考
上海外国语大学附属普陀实验学校海绵城市项目,由同济大学建筑设计院设计,收集屋面、道路、绿化带混合雨水,经弃流预处理+地埋一体机+紫外线消毒后回用,每年节水约2万立方米。该项目按GB 50400-2016完成了蓄水试验并通过验收。来源:上海市供水管理事务中心2024年雨水综合利用优秀案例。
判定结果处置方案
q≤ 允许值:判定合格,编制闭水试验报告,进入竣工验收流程。
q超出允许值 10% 以内:临界状态,核查蒸发量修正数据是否准确,可延长观测24h后复测。
q超出允许值 10% 以上:判定不合格,需排空池水、排查漏点、修补后重新进行48h满水试验。
五、常见问题与排查处理
闭水试验不合格的,不要慌。根据我在项目上的实际经验,80%以上的闭水试验不合格原因出在土工膜焊缝缺陷。焊接质量控制好了(参见S-67),闭水试验基本没问题。
六大常见问题排查表

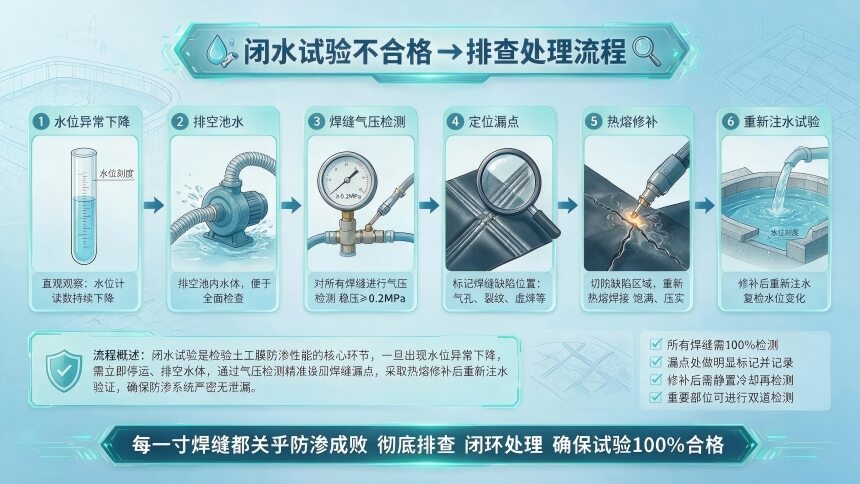

| 异常现象 | 可能原因 | 排查方法 | 处置方案 |
| 水位下降过快(明显超标) | 土工膜焊缝存在虚焊或破损 | 排空后对焊缝逐段进行气压检测(保压≥0.2MPa,5min) | 定位漏点,采用热熔修补焊缝后重新试验 |
| 水位缓慢下降(接近临界) | 接缝微渗或自然蒸发干扰 | 在水面铺设塑料薄膜,排除蒸发干扰后复测 | 排除蒸发因素后重新计算实际渗水量 |
| 池壁外侧地面出现湿痕 | 土工膜局部发生机械破损 | 对照外部湿痕位置开挖检查对应区域 | 修复或更换损坏土工膜,恢复回填后重新试验 |
| 注水后池底局部隆起 | 地下水位较高或抗浮措施不足 | 检查底部排水盲沟通畅性及排水效果 | 增设降水井或疏通盲沟以降低地下水位 |
| 模块接缝处有异响 | 模块连接卡扣未完全锁紧 | 排空池水,入池检查模块卡扣锁定状态 | 重新调整模块对接位置,确认卡扣完全锁紧 |
| 水质浑浊或出现异味 | 模块内部残存垃圾或施工污染 | 提取水样检测浊度与气味 | 排空清洗,重新注水置换后进行试验 |

工程经验总结
排查修复属正常工序:首次测试若出现异常无需全盘返工,关键在于精准定位漏点并修复。
蒸发量修正是精准判定的前提:特别是在干燥季节或高温地区,若未剔除自然蒸发影响易引发“假性超标”,进而造成不必要的返工成本。
重视回填施工质量:侧壁回填未达到规定高度或密实度不足时,水压作用会导致模块微幅位移,进而撕裂土工膜焊缝。因此,严格把控回填质量是确保闭水试验一次通过的基础。
六、 闭水试验报告与竣工验收资料
闭水试验报告是雨水收集系统竣工验收的必备技术资料,监理及建设单位有权拒绝签署资料不全或数据不实的文件。
报告包含的核心要素
工程基本概况:项目名称、施工地点、蓄水池规格(PP模块型号、尺寸、层数、总容积)、施工及试验日期。
试验依据标准:GB 50400-2016、GB 50141-2008 等规范标准及设计图纸要求。
试验基本条件:起止时间、环境温度、水温及初始水位。

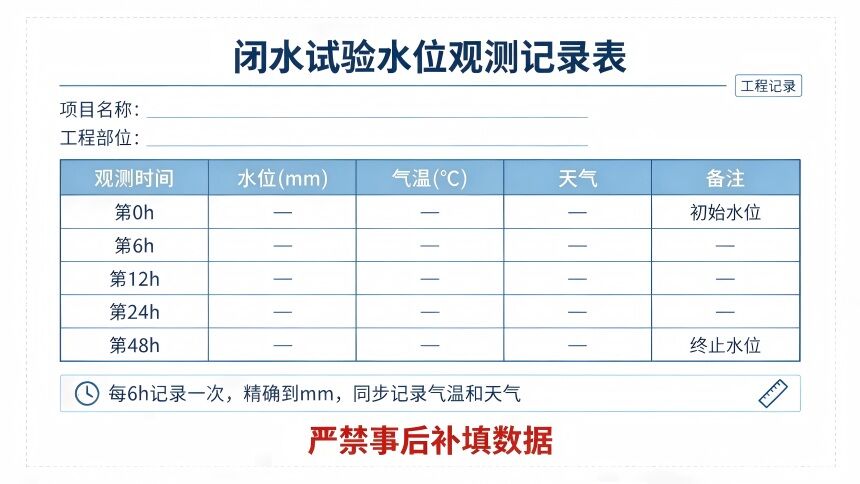

48小时观测记录表:包含0h至48h共9次水位读数、温度及天气情况(现场实测填写,严禁事后补填)。
渗水量计算与判定:提供完整计算步骤、蒸发量修正及判定结论。
签署盖章:施工单位、监理单位及建设单位三方现场代表签字盖章。
证明附件:现场水位观测照片、土工膜焊缝气压检测记录及试验影像资料。

七、 常见问题解答(FAQ)
Q1:PP模块蓄水池闭水试验是否必须连续观测48小时?
答:工程实践中建议统一按48小时(2个昼夜)执行。虽然 GB 50400-2016 要求满水静置24h观察不渗不漏,但24h观测易受昼夜温差与蒸发干扰。按48h从严测试,其数据稳定性与行业认可度更高。
Q2:闭水试验与淋水试验有何区别?
答:闭水试验主要适用于蓄水池、水箱等蓄水构筑物,通过池内灌满水检测整体渗水量;淋水试验适用于屋面、外墙等表面防水,通过外部喷淋检验局部防渗性能。二者的测试对象、检测方法与合格标准均不同。
Q3:恶劣天气(如暴雨)下是否可以开展闭水试验?
答:不建议在暴雨天气下试验。雨水易通过未封闭的管口进入池内导致水位上升,干扰渗水量计算。如遇暴雨应暂停观测,待天气好转后重新测定数据。
Q4:PP模块蓄水池是否比混凝土水池更容易发生渗漏?
答:在防渗土工膜焊接质量合格的前提下,PP模块池的防渗性能往往优于传统混凝土池。土工膜属于柔性整体防渗层,不易因地基微幅沉降或温度应力产生裂缝,防渗可靠性更高。
