我们在市政道路项目中遇到过一次比较典型的返工——覆土深度计算时只考虑了路面荷载,忽略了季节性地下水位上涨带来的浮力影响,结果抗浮设计不足,模块安装后雨季出现局部上浮偏移,不得不返工加固。从那以后,我们把地下水位校核验算作为调蓄池设计的必选项,不管项目所在地是不是传统意义上的高水位地区。以下技术内容基于CNAS检测报告(建研院+浙江方圆双机构检测),结合实际项目经验整理。
很多工程师做住宅小区或工业园区的调蓄池已经很熟了,但切到市政道路场景时,有几个本质差异需要注意:
第一,汇水模式不同。 小区和园区是面状汇水,各方向径流相对均匀;市政道路是典型的线性汇水,路面宽度有限但纵向延伸很长,雨水沿道路纵坡方向快速汇集,汇流时间远短于面状汇水。这意味着同样面积的汇水区,道路场景的峰值流量更高、更集中。
第二,荷载条件复杂。 市政道路下方不仅有车辆动荷载(私家车、公交、消防车),还有路面结构层的静荷载。更要命的是,道路交叉口、公交站台附近经常出现重载集中区域。调蓄池铺设在这些位置下方时,承压要求远高于绿化带场景。
第三,地下管线密集。市政道路下方通常是各种管线的"走廊"——给水、燃气、电力、通信、热力……调蓄池的铺设位置和深度必须与既有及规划管线协调,很多时候覆土深度不是"想铺多深铺多深",而是受限于管线净距要求。
基于这些特殊性,市政道路调蓄池需要同时实现三个核心功能:削峰减排(削减暴雨径流峰值)、错峰调蓄(错开下游管网高水位时段)、雨水资源化利用(收集后经简单处理用于道路绿化浇灌、冲洗等)。
与传统混凝土现浇调蓄池相比,模块化雨水收集系统在市政道路场景下有明显的施工优势——工厂预制、现场拼装,施工周期缩短60%以上,能显著减少占道施工时间,这对交通繁忙的市政道路尤为重要。

汇水面积是计算调蓄池容积的第一个关键输入。市政道路汇水面积的基本计算逻辑是:
汇水面积 = 路面宽度 × 汇水长度
其中,汇水长度取决于道路纵坡方向和雨水口的布置间距。一般市政道路每隔30-50m设一组雨水口,每组雨水口的汇水长度就是相邻两组雨水口间距的一半。
不同路面类型有不同的径流系数(Ψ),直接影响实际汇入调蓄池的雨水量:
| 路面类型 | 径流系数Ψ |
| 沥青混凝土路面 | 0.90 |
| 水泥混凝土路面 | 0.85 |
| 透水铺装人行道 | 0.40 |
| 绿化带(下沉式) | 0.15-0.25 |
如果一条市政道路既有机动车道又有非机动车道、人行道和绿化带,需要按各部分面积和对应径流系数做加权计算,得到综合径流系数。
示例:双向6车道市政道路
假设道路横断面为:机动车道2×11.5m=23m + 机非分隔带2×1.5m=3m + 非机动车道2×3.5m=7m + 人行道2×3m=6m + 中央绿化带2m。
如果每组雨水口间距40m,则单组汇水长度为20m。
•沥青机动车道面积:23×20=460m²,Ψ=0.90
•混凝土分隔带面积:3×20=60m²,Ψ=0.85
•沥青非机动车道面积:7×20=140m²,Ψ=0.90
•透水铺装人行道面积:6×20=120m²,Ψ=0.40
•绿化带面积:2×20=40m²,Ψ=0.20
综合径流系数 = (460×0.90 + 60×0.85 + 140×0.90 + 120×0.40 + 40×0.20) / (460+60+140+120+40)
= (414 + 51 + 126 + 48 + 8) / 820
= 647 / 820
≈ 0.79
有效汇水面积 = 820 × 0.79 ≈ 648m²
这个有效汇水面积就是后续计算调蓄容积的基础数据。
重现期(P)是暴雨设计标准的核心参数,直接决定了设计暴雨强度。重现期选低了,调蓄池容量不够,暴雨时溢流内涝;选高了,工程规模偏大,投资浪费。
根据《室外排水设计标准》(GB 50014-2021)和《城镇雨水调蓄工程技术规范》(GB 51174-2017),市政道路调蓄池的重现期选取一般遵循以下原则:
| 道路等级 | 建议重现期 | 说明 |
| 城市快速路、主干道 | 3-5年 | 交通功能重要,内涝影响大 |
| 城市次干道 | 2-3年 | 兼顾功能性与经济性 |
| 城市支路 | 1-2年 | 影响范围较小 |
各地标准存在差异。以江苏为例,一般道路取P=2年,重要路段取P=3-5年;广东部分城市因台风暴雨频繁,主干道可能要求P=5年甚至更高;北京则根据《北京市雨水排除规划》对不同区域有细化规定。
在海绵城市建设背景下,还需额外校核年径流总量控制率指标。住建部要求各地海绵城市建成区年径流总量控制率不低于70%,对应的设计降雨事件通常是半年一遇到一年一遇的中小降雨。这个指标主要影响"源头减排"设施的规模,与道路调蓄池的设计重现期是两套计算体系,但在实际项目中需要统筹考虑。
模块式雨水调蓄池的一个优势在于,它可以根据不同重现期对应的容积需求灵活增减模块数量——小重现期少拼几层,大重现期多加几组,池容调整非常灵活,不需要像混凝土方案那样重新设计结构。

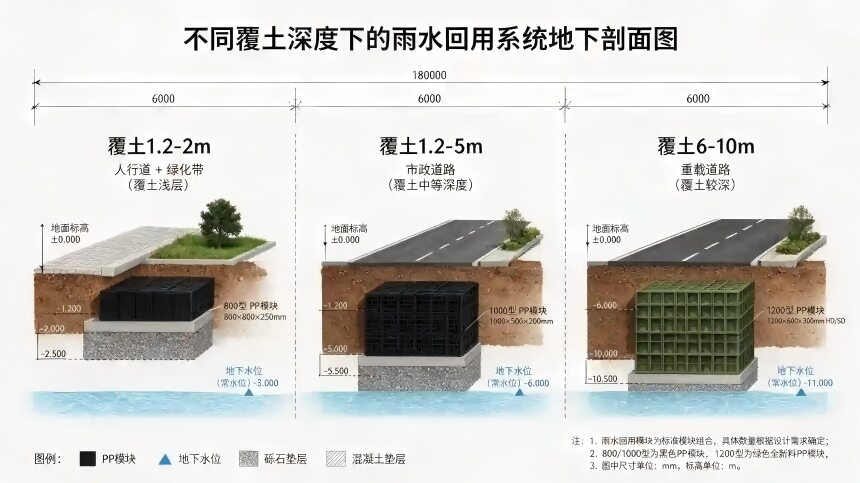

铺设深度是市政道路调蓄池设计中最关键的决策点,直接决定选什么型号的雨水收集PP模块、用什么材质。铺设深度主要看两个因素:覆土深度和地下水位。
4.1 覆土深度与型号选型
覆土深度是指路面(或地面)到模块顶部的垂直距离。覆土越深,模块承受的上覆土压力越大,对模块正压强度的要求越高。同时,路面车辆动荷载会随覆土深度增加而衰减——覆土越深,动荷载传到模块层面越小。
不同型号PP模块的承压能力差异显著,以下是CNAS检测实测数据:
| 型号 | 规格(mm) | 材质 | 正压断裂(kN/m²) | 侧压断裂(kN/m²) | 适用覆土深度 |
| 800型(16柱) | 800×800×250 | 改性料-黑色 | 440 | — | 1.2-2m |
| 1000型(8柱) | 1000×500×200 | 改性料-黑色 | 725 | 213 | 1.2-5m |
| 1000型HD(8柱) | 1000×500×200 | 全新料-绿色 | 896 | 504 | 8-10m |
| 1200型(8柱) | 1200×600×300 | 改性料-黑色 | 564 | 152 | 1.2-3m |
| 1200型SD(8柱) | 1200×600×300 | 全新料-绿色(SD) | 880 | 345 | 6-7m |
说明:
① 规格中第三个数值为单层模块高度,实际池体高度 = 单层高度 × 叠放层数。
② 800型侧压数据未检测,因该型号主要用于浅埋(1.2-2m)人行道下、绿化带等无侧压荷载风险的场景,侧压非该型号核心选型指标。
③ HD = High Density(1000型绿色全新料),SD = Standard Density(1200型绿色全新料),两者命名体系和适用场景不同,不可混用。

选型逻辑:
•覆土1.2-2m(人行道下、浅埋绿化带):800型改性料即可满足,正压断裂440kN/m²对应浅覆土工况绰绰有余。
•覆土1.2-3m(常规市政道路):1200型改性料或1000型改性料均可。1000型正压断裂725kN/m²,安全余量更大。
•覆土3-5m(深埋市政道路、重载区域):建议1000型改性料,正压725kN/m² + 侧压213kN/m²,深覆土工况下的综合承压能力更强。
•覆土6-7m(中大项目深埋):1200型SD,全新料材质,正压断裂880kN/m²。
•覆土8-10m(超深埋特殊工况):1000型HD,全新料材质,正压断裂896kN/m²,侧压断裂504kN/m²,是目前PP模块中承压能力最强的规格。
4.2 地下水位对抗浮的影响
这是市政道路调蓄池设计中容易被忽略的点。地下水位较高时,模块池体受到向上的浮力。如果池体自重加上覆土重量不足以抵抗浮力,雨季可能出现模块上浮、管道接口脱开等问题。校核方法:
抗浮稳定性系数 = (池体自重 + 覆土重 + 上覆路面结构重) / 浮力
一般要求抗浮稳定性系数≥1.05-1.10。如果不满足,需要增加配重(如底部浇筑混凝土底板加配重块)或调整池体埋深。
在沿海城市、沿江城市或地下水位偏高的地区(如上海、苏州、无锡等长三角城市),这个验算尤其重要。我们建议在初步设计阶段就拿到场地的地质勘察报告,明确地下水位的历史最高值,而不是凭经验估算。
4.3 规范参考
市政道路雨水调蓄池设计主要参照以下规范:
•《城镇雨水调蓄工程技术规范》GB 51174-2017(住建部发布,2017年7月实施):调蓄池工程的核心技术规范,涵盖水量水质计算、工程设计、施工验收和运行维护全流程。其中第4.4节"调蓄池"对模块式调蓄池的结构设计、进水出水系统、溢流设施等有明确要求。
•《室外排水设计标准》GB 50014-2021:排水系统设计的基础标准,暴雨强度公式、径流系数、设计重现期等参数取值均以此为据。
•《城镇内涝防治技术规范》GB 51222-2017:内涝防治标准的顶层设计,市政道路排水防涝的系统性设计思路参考此规范。
•各地海绵城市建设技术导则(如江苏省、广东省、北京市等均有地方版)。

市政道路调蓄池的传统做法是钢筋混凝土现浇。但在市政道路场景下,混凝土方案的短板很明显:
| 对比维度 | 混凝土现浇调蓄池 | PP模块调蓄池 |
| 施工周期 | 45-60天 | 15-25天 |
| 占道时间 | 长,影响交通 | 短,减少60%以上 |
| 自重 | 大,对抗浮要求高 | 轻,但需验算抗浮 |
| 耐腐蚀性 | 一般,长期受地下水侵蚀 | PP材质耐腐蚀、不生锈 |
| 后期维护 | 内壁易结垢,清淤困难 | 模块化结构,可逐层清理 |
| 规模调整 | 需重新设计模板 | 增减模块即可调整池容 |

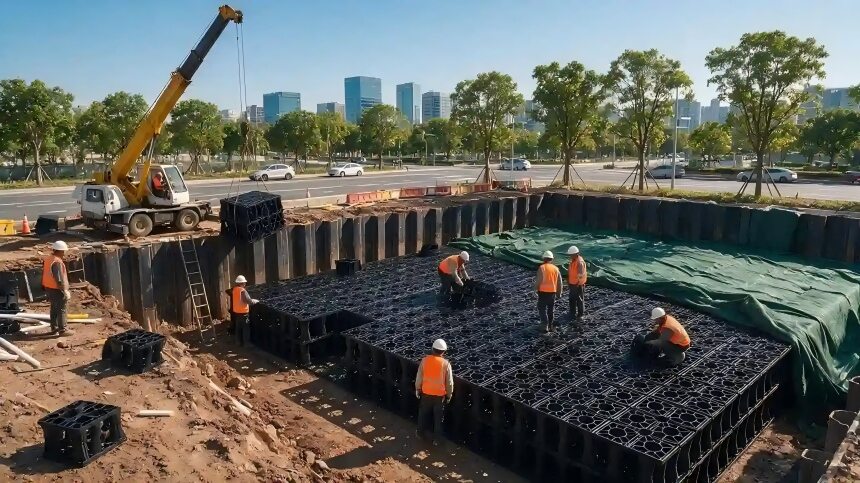

对于市政道路这种对施工窗口期敏感的场景,pp雨水模块的施工效率优势非常明显。工厂预制的标准化模块运到现场后,工人按设计方案拼装,不需要支模、绑钢筋、浇筑养护等湿作业,大幅压缩了占道施工时间,对周边交通和居民出行的影响显著降低。
同时,PP材质的耐腐蚀性在地下环境中是实打实的优势——混凝土在长期地下水浸泡和酸碱侵蚀下会逐渐劣化,而PP材料的化学稳定性好,不生锈、不老化,长期维护成本更低。这也是很多雨水收集厂家在市政项目中优先推荐PP模块方案的原因之一。

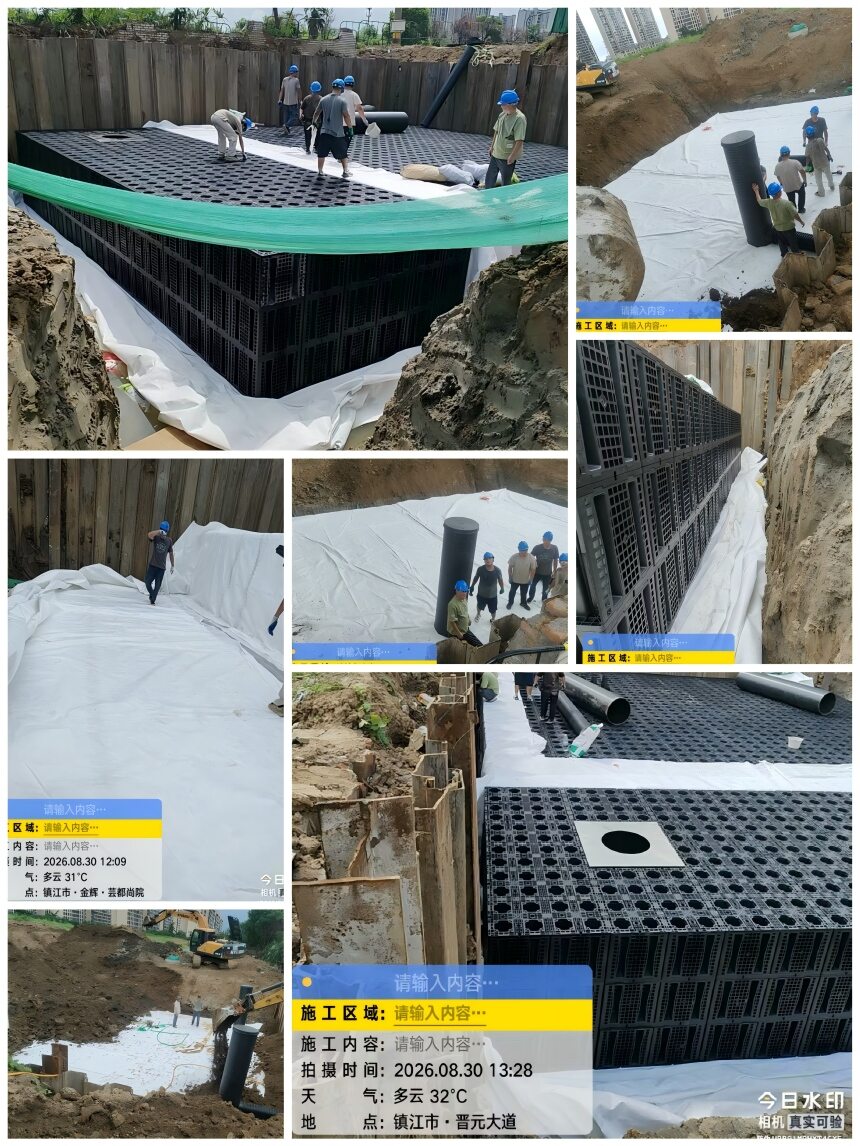

盈源海绵项目
盈源海绵在镇江实施的"国家区域性公路交通应急装备物资储备中心"项目,是典型的市政交通类雨水收集调蓄工程。该项目位于镇江高新区,涉及公路交通应急装备的储备与调度,需要在道路与场地区域设置雨水调蓄系统,实现暴雨期间径流的削峰错峰和雨水的资源化利用。项目选用1200型PP模块,覆土深度2.5-3m,满足常规市政道路及场地的荷载要求。

第三方公开标杆:镇江市系统化全域推进海绵城市建设
镇江市作为首批国家系统化全域推进海绵城市建设示范城市,自2021年入选以来累计实施海绵项目超100个,海绵总投资达42亿元。其中,市政道路及管网类项目是重要组成部分——包括源头LID改造、道路透水铺装、沿金山湖CSO溢流污染综合治理、调蓄池建设、龙门雨水泵站(35m³/s)等。试点区面积29.3km²,实现了年径流总量控制率76.06%、面源污染削减率62.78%、排水防涝标准达到30年一遇的目标。
镇江项目的技术路线中,明确采用了"点状调蓄池+调蓄管涵"的过程调蓄方案,在老城区建筑密度高、地下管线错综复杂的条件下,创新运用深层大口径排水管道(埋深20-30m,管内径4m)衔接浅层排水管道与末端处理设施。这一思路对市政道路调蓄池的选型和布局设计有很强的参考价值。
(来源:中国城镇供水排水协会)

Q1:市政道路用雨水收集PP模块和混凝土调蓄池哪个更合适?
要看具体场景。如果是新建道路且施工窗口期充裕、场地条件允许大型机械进场,混凝土方案也可以。但市政道路大多数场景是改扩建或管线迁改后的恢复工程,占道时间越短越好,这时候pp雨水收集模块的优势就很明显——工厂预制、现场拼装、工期压缩60%以上。而且雨水pp模块池容调整灵活,后期如果需要扩容,加模块就行,混凝土方案则几乎不可能局部扩建。
Q2:模块式雨水调蓄池在市政道路下铺设多深合适?
取决于道路等级和覆土条件。常规市政道路覆土1.5-3m比较多,这个深度1000型或1200型改性料模块都能满足承压要求。如果道路下方有深埋管线需要避让,或者设计有特殊要求导致覆土超过5m,就需要考虑HD或SD全新料型号。核心原则是:先确定覆土深度,再匹配型号和材质。
Q3:雨水收集pp模块做调蓄池多少钱一立方?
价格受型号、材质、项目规模和运输距离影响较大。一般来说,改性料PP雨水收集模块的单价区间在300-800元/m³(含模块+辅件),全新料HD/SD型号因原材料成本更高,单价在1800元/m³左右。但这只是模块本身的材料费,不含土工膜、管材、检查井、基础处理和回填等分项。完整系统造价需结合具体设计图纸核算。
Q4:pp调蓄池和pp蓄水池有什么区别?
严格来说,"调蓄池"侧重"调"——对雨水进行时间上的错峰调蓄,削峰减排后通过出水系统排入下游管网或水体;"蓄水池"侧重"蓄"——以收集储存为主,储存的雨水经过简单处理后回用于绿化浇灌、道路冲洗等。在实际工程中,雨水模块pp用于调蓄和蓄水时结构和施工工艺基本一样,区别主要在于进水、出水和溢流系统一的设计配置。很多项目是"调蓄一体"的,既有调蓄功能又有回用功能。
Q5:市政道路雨水调蓄池设计需要满足哪些规范?
核心规范是:
•GB 51174-2017《城镇雨水调蓄工程技术规范》——调蓄池工程设计与验收的专门规范
•GB 50014-2021《室外排水设计标准》——排水系统基础参数和计算方法
•GB 51222-2017《城镇内涝防治技术规范》——内涝防治的系统性设计框架
此外,如果是海绵城市项目,还需参照当地的海绵城市建设技术导则和年径流总量控制率指标要求。
Q6:市政道路调蓄池设计有哪些常见的坑?
凭经验说几个:
一是忽略地下水位。前面提到过,覆土深度计算时只考虑荷载不考虑浮力,雨季容易出浮池事故。不管项目地是不是传统高水位地区,地勘报告的地下水位数据一定要看。
二是汇水面积算小了。有些项目只算了机动车道面积,忽略了非机动车道、人行道甚至道路两侧建筑屋面的汇水。实际降雨时,这些"额外"汇水都会涌入道路排水系统,最终进入调蓄池。设计时宁可多算不要少算。
三是与既有管线冲突。市政道路下方管线密度高,调蓄池铺设前一定要摸清既有管线的位置和埋深,预留足够的安全净距。等到开挖时发现管线冲突再改方案,代价非常大。
四是覆土深度不满足荷载要求。尤其是公交站台、消防车道出入口等重载区域,覆土深度可能因为管线交叉而局部变浅,这些位置的模块承压校核要单独做,不能
按统一覆土深度笼统处理。
市政道路雨水调蓄池设计的三个核心参数——汇水面积、重现期、铺设深度——本质上是一套"流量→容积→承压"的递进计算链条。汇水面积决定来水量,重现期决定设计标准,铺设深度决定模块选型和材质。三者环环相扣,任何一个参数算偏了,后面的选型都会出问题。延伸阅读:雨水收集PP模块安装施工全流程指南(9步实操)
